Gangguan pusat data menyebabkan kehilangan hasil berjuta-juta dan merosakkan reputasi korporat secara kekal. Lulus ujian terbiar atau beban rendah tidak pernah menjamin daya tahan infrastruktur di bawah permintaan IT puncak. Ejen pentauliahan (CxA) dan pengurus kemudahan mesti mensimulasikan kedua-dua beban elektrik dan haba dengan tepat untuk mengesahkan sistem UPS, penjana sandaran dan unit HVAC/CRAH sebelum menggunakan peralatan IT secara langsung. Proses penilaian berstruktur untuk memilih bank beban Pusat Data adalah penting. Anda mesti menumpukan pada jenis beban, faktor bentuk, dinamik terma dan keupayaan pengelogan data untuk memastikan pematuhan Uptime Institute atau ASHRAE. Kami akan memecahkan spesifikasi tepat yang diperlukan untuk menguji infrastruktur kemudahan anda dengan betul dan mendedahkan kelemahan tersembunyi sebelum anda menyiarkan secara langsung.
Padankan Jenis Beban dengan Infrastruktur: Bank beban rintangan menguji kuasa mentah dan haba, manakala bank beban reaktif/RLC adalah wajib untuk menguji faktor kuasa sebenar sistem dan penjana UPS.
Keperluan Pengujian AC vs. DC: Walaupun bank beban AC mengendalikan kuasa peringkat kemudahan, bank beban DC adalah penting untuk mengesahkan rentetan bateri dan bas UPS DC.
Faktor Bentuk Menentukan Ketepatan: Bank beban yang dipasang di rak menyediakan simulasi haba peringkat pelayan (Delta-T) yang berbutir, manakala unit yang dipasang treler besar adalah yang terbaik untuk ujian penjana pukal.
Data adalah Boleh Disampaikan: Pentauliahan moden memerlukan bank beban dengan telemetri resolusi tinggi dan penyepaduan BMS (Sistem Pengurusan Bangunan) untuk membuktikan tindak balas sementara dan kestabilan sistem.
Sewa lwn Beli Bergantung pada Kitaran Hayat: Pembelian masuk akal untuk penyelenggaraan berterusan dan binaan berbilang fasa, manakala penyewaan selalunya lebih cekap modal untuk Ujian Sistem Bersepadu Tahap 4/5 (IST) sekali sahaja.
Jadual Kandungan
Ujian penerimaan kilang (FAT) berlaku dalam persekitaran pembuatan yang sangat terkawal. Mereka mengesahkan kefungsian peralatan asas dalam keadaan sempurna. Walau bagaimanapun, pentauliahan di tapak memperkenalkan pembolehubah dunia sebenar yang tidak dapat diramalkan. Suhu persekitaran berubah-ubah. Penurunan voltan berlaku merentasi larian kabel kemudahan yang panjang. Skim penyelarasan pemutus selalunya kelihatan sempurna di atas kertas tetapi gagal semasa pemindahan beban sebenar. Bank beban memaksa penjana sandaran, sistem UPS dan PDU untuk beroperasi pada kapasiti reka bentuk 100%. Tekanan yang kuat ini mendedahkan pemutus yang lemah, mendedahkan sambungan pendawaian yang rosak dan menyerlahkan zon mati yang menyejukkan di dalam ruang putih.
Ujian komponen Tahap 4 mengasingkan unit individu untuk pengesahan prestasi. Anda menguji modul UPS tunggal atau unit CRAH tertentu untuk memastikan ia memenuhi penarafan papan nama pengeluar. Ujian Sistem Bersepadu Tahap 5 (IST) menilai keseluruhan kemudahan secara serentak. Anda tarik pemutus utiliti utama. Penjana mesti bermula secara automatik. UPS mesti membawa beban kritikal tanpa gangguan. Sistem penyejukan mesti dimulakan semula dengan lancar. Bank beban mensimulasikan peralatan IT semasa peralihan kritikal ini, memberikan jejak elektrik dan haba yang tepat bagi dewan data yang berpenduduk penuh.
Ujian rutin selepas pentauliahan menghalang "susun basah" dalam penjana sandaran diesel. Menjalankan diesel pada beban rendah menghalang enjin daripada mencapai suhu pembakaran optimum. Bahan api dan jelaga yang tidak terbakar terkumpul di dalam timbunan ekzos. Pengumpulan karbon ini merendahkan prestasi enjin dengan cepat dan mewujudkan bahaya kebakaran yang teruk. Menggunakan beban penuh membakar deposit ini, memulihkan kecekapan enjin dan memastikan kesediaan kecemasan apabila grid gagal.
Pensijilan Peringkat Institut Uptime menuntut toleransi kesalahan yang ketat. Pengujian membuktikan kebolehselenggaraan serentak semasa kegagalan komponen simulasi. Anda mesti membuktikan kemudahan itu boleh mengekalkan operasi penuh sambil mengasingkan laluan elektrik atau penyejukan tertentu. Jika anda menuntut penarafan Tahap III atau Tahap IV, ejen pentauliahan akan menuntut bukti fizikal bahawa sistem berlebihan mengambil alih dengan lancar di bawah beban penuh.
Garis panduan ASHRAE TC 9.9 mengawal pengurusan haba dalam persekitaran IT. Beban bank mensimulasikan haba ekzos pelayan dengan tepat. Ini mengesahkan keberkesanan pembendungan lorong panas dan sejuk. Ia membuktikan infrastruktur penyejukan boleh mengekalkan suhu masuk yang diperlukan di bawah tekanan haba maksimum. Tanpa simulasi terma yang tepat, anda berisiko menempatkan pelayan ke dalam persekitaran yang tidak dapat menolak haba yang dihasilkannya, yang membawa kepada kegagalan haba dan perkakasan.
Unit AC mengendalikan kuasa peringkat kemudahan yang besar. Anda menyambungkannya ke suis utama atau panel pengedaran yang besar. Mereka menguji penjana sandaran dan output AC UPS. Mereka mengesahkan keseluruhan rangkaian pengagihan kuasa kemudahan. Unit ini beroperasi pada voltan kemudahan standard, biasanya 480V atau 415V 3 fasa, dan mengeluarkan sejumlah besar arus untuk mensimulasikan beban keseluruhan bangunan.
Sebaliknya, bank beban Pusat Data yang direka untuk arus terus melaksanakan tugas yang sangat khusus. Kemudahan bergantung pada unit DC untuk ujian nyahcas bateri kritikal. Mereka mengesahkan penerus telekom dan menguji pautan DC sistem UPS. Ini memastikan penggunaan bateri yang boleh dipercayai semasa kegagalan utiliti. VRLA dan rentetan bateri litium-ion moden memerlukan pemprofilan nyahcas terkawal yang tepat untuk mengesahkan kapasiti masa jalan sebenar mereka terhadap spesifikasi pengeluar. Anda tidak boleh menggunakan unit AC untuk tugas ini; Penyentuh DC dan elemen rintangan mesti direka bentuk khusus untuk memadamkan arka DC dengan selamat.
Pemilihan bank beban bergantung pada ciri elektrik yang diuji. Bank beban rintangan mensimulasikan kuasa aktif (kW), manakala unit reaktif mensimulasikan kuasa induktif atau kapasitif (kVAR). Bank beban RLC menggabungkan keupayaan ini untuk menilai penjana dan sistem UPS di bawah keadaan faktor kuasa yang berbeza, memberikan ujian prestasi elektrik yang lebih komprehensif.

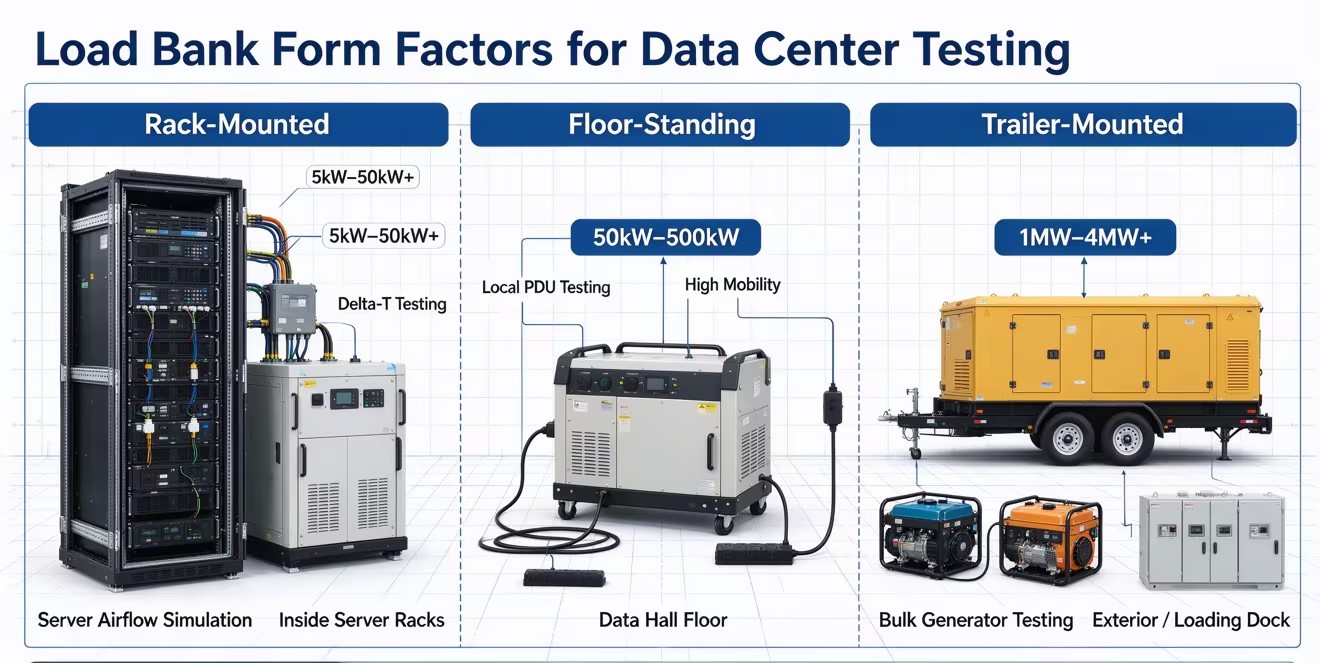

Konfigurasi bank beban berbeza-beza mengikut kapasiti ujian, ruang pemasangan dan keperluan aplikasi. Unit yang dipasang di rak mensimulasikan beban pelayan dan aliran udara, unit berdiri di lantai menyediakan ujian fleksibel peralatan pengedaran elektrik, dan sistem yang dipasang treler menyokong penjana dan pentauliahan infrastruktur berskala besar.
Jenis Bank Muatan | Kelebihan Utama | Aplikasi Terbaik |
|---|---|---|
Dipasang di Rak | Kuasa tahap rak yang tepat dan simulasi aliran udara | Rak pelayan pusat data |
Berdiri Lantai | Pemasangan mudah alih dan fleksibel | PDU dan ujian pengedaran elektrik |
Dipasang dengan Treler | Ujian berkapasiti tinggi, berbilang megawatt | Penjana dan infrastruktur kuasa utama |
Perancangan kapasiti bank beban harus sepadan dengan beban reka bentuk kemudahan dan keperluan pengembangan masa depan. Bank beban modular membenarkan ujian fleksibel merentas berbilang dewan data, manakala unit yang dipasang pada rak berketumpatan tinggi boleh mensimulasikan 50–100 kW setiap rak jika disokong. Saiz yang betul membantu mengesahkan infrastruktur elektrik dan penyejukan di bawah keadaan operasi yang realistik.
Ujian pemuatan langkah menilai cara penjana, sistem UPS dan peralatan pengagihan kuasa bertindak balas terhadap perubahan permintaan elektrik. Bank beban biasanya menggunakan kenaikan terkawal sebanyak 25%, 50%, 75% dan 100%, sambil memantau voltan, kekerapan dan masa pemulihan. Ujian lebihan beban hendaklah hanya dilakukan dalam penilaian peralatan dan prosedur ujian yang diluluskan.
Simulasi beban terma mengesahkan sama ada sistem penyejukan pusat data boleh mengurus output haba IT yang dijangkakan. Bank beban yang dipasang di rak harus meniru kadar aliran udara yang sesuai, suhu ekzos, dan Delta-T antara lorong panas dan sejuk. Kawalan aliran udara dan pembendungan yang betul membantu mengenal pasti had penyejukan dan mengelakkan terlalu panas setempat.
Bank beban moden menyediakan pemantauan masa nyata voltan, arus, kekerapan, kuasa dan prestasi terma. Pengelogan data automatik menyokong laporan pentauliahan dan pengesahan prestasi. Penyepaduan dengan Sistem Pengurusan Bangunan (BMS) melalui protokol yang serasi, seperti Modbus TCP/IP atau SNMP, membolehkan pemantauan dan analisis berpusat.
Menyewa bank beban mengurangkan pelaburan awal, keperluan penyimpanan dan tanggungjawab penyelenggaraan, menjadikannya sesuai untuk projek pentauliahan sekali-sekala. Bank beban pembelian mungkin memberikan nilai jangka panjang yang lebih baik untuk kemudahan yang menjalankan ujian yang kerap atau pengembangan berterusan. Keputusan bergantung pada kekerapan ujian, penggunaan peralatan, dan jumlah kos pemilikan.
Kos penempatan bank memuatkan termasuk pengangkutan, kabel elektrik sementara, buruh pemasangan dan penyediaan tapak. Unit yang dipasang treler yang besar memerlukan akses dan penghalaan kabel yang sesuai, manakala unit yang dipasang di rak melibatkan pemasangan individu dan sambungan kuasa. Perancangan logistik yang betul membantu mengawal kos projek, mengurangkan masa persediaan dan mengekalkan keselamatan ujian.
Faktor Logistik | Armada Dipasang di Rak (100 unit) | Unit Dipasang Treler (2MW) |
|---|---|---|
Masa Persediaan | Tinggi (Pemasangan rak individu) | Rendah (Letak dan tarik kabel utama) |
Keperluan Kabel | Kord kuasa C13/C19 standard | Kabel sementara 4/0 AWG berat dengan kunci sesondol |
Kesan Berat Lantai | Diagihkan secara merata ke seluruh rak | Tiada (Kekal di luar ruang putih) |
Kesan Terma | Pemanasan ruang putih yang tepat | Haba ditolak di luar bangunan |
Pengkabelan voltan tinggi sementara boleh menghasilkan penurunan voltan, kegagalan sambungan dan bahaya keselamatan semasa ujian bank beban pusat data. Saiz kabel yang betul, sambungan kunci sesondol yang selamat dan perlindungan kabel yang sesuai membantu mengekalkan kestabilan elektrik. Menggunakan infrastruktur pengagihan kuasa sedia ada di mana sesuai boleh mengurangkan kerumitan pemasangan dan meningkatkan ketepatan ujian.
Peletakan bank beban yang tidak betul boleh menyebabkan terlalu panas setempat, gangguan aliran udara dan HVAC palsu atau pengaktifan penggera kebakaran. Bank beban yang dipasang di rak, panel kosong dan laluan ekzos yang dirancang dengan teliti membantu mensimulasikan keadaan penyejukan pelayan yang realistik. Pengurusan aliran udara yang betul memastikan ujian haba yang tepat tanpa menekankan sistem penyejukan kemudahan yang tidak perlu.
Sistem keselamatan bank beban harus termasuk perlindungan suhu berlebihan, pemantauan aliran udara, kawalan berhenti kecemasan dan penumpahan beban automatik. Ciri-ciri ini membantu mengelakkan terlalu panas dan kerosakan peralatan semasa ujian kuasa tinggi. Perlindungan denyar arka yang sesuai, taklimat keselamatan dan komunikasi yang diselaraskan mengurangkan lagi risiko operasi semasa Ujian Sistem Bersepadu (IST).
Peralatan ujian yang betul merapatkan jurang antara reka bentuk teori dan realiti operasi. Anda mesti menentukan tahap ujian, mengira kapasiti yang diperlukan, memilih faktor bentuk yang sesuai dan memilih model perolehan yang sejajar dengan kitaran hayat operasi anda. Ikuti langkah yang boleh diambil tindakan ini untuk memastikan proses pentauliahan berjaya:
Rujuk Ejen Pentauliahan anda untuk menentukan parameter skrip IST yang tepat, keperluan langkah memuatkan dan ambang tindak balas sementara.
Kira penurunan voltan kabel sementara dan petakan laluan penggunaan fizikal untuk mengelakkan kesesakan logistik di tingkat dewan data.
Sahkan keupayaan penyepaduan BMS untuk pengelogan data automatik, memastikan anda menangkap metrik resolusi tinggi untuk pensijilan akhir.
Jadualkan perjalanan tapak dengan pembekal peralatan anda untuk memuktamadkan saiz kapasiti, penghalaan ekzos haba dan sempadan keselamatan.
Wujudkan protokol keselamatan yang jelas, sempadan kilat arka, dan prosedur penumpahan beban kecemasan sebelum memulakan sebarang ujian voltan tinggi.
A: Ujian rintangan mensimulasikan kuasa aktif tulen (kW) dan menjana haba pada faktor kuasa 1.0. Ujian reaktif mensimulasikan beban induktif atau kapasitif (kVAR). Menggabungkan mereka menguji faktor kuasa sebenar sistem dan penjana UPS dalam keadaan realistik, memastikan infrastruktur mengendalikan galangan kompleks pelayan moden.
A: Unit DC mengesahkan rentetan bateri, penerus telekom dan pautan DC sistem UPS. Ia menjalankan ujian nyahcas bateri terkawal untuk memastikan keupayaan tunggangan yang boleh dipercayai semasa kegagalan kuasa utiliti. Ia menghilangkan tenaga arus terus dengan selamat tanpa risiko arka yang berkaitan dengan penggunaan peralatan AC.
J: Nombor tepat bergantung pada beban IT reka bentuk kemudahan anda dan kepadatan rak. Anda mesti memadankan jumlah kapasiti kW dan mengagihkan unit untuk mensimulasikan jejak haba yang dimaksudkan merentasi lorong panas dan sejuk. Sebagai contoh, dewan data 1MW yang direka untuk rak 10kW memerlukan 100 unit 10kW individu.
J: Pentauliahan Tahap 5, atau Ujian Sistem Bersepadu (IST), menilai keseluruhan kemudahan sebagai sistem bersatu. Ia mensimulasikan beban operasi penuh dan kegagalan utiliti untuk mengesahkan bahawa penjana, unit UPS dan sistem penyejukan berfungsi bersama dengan lancar di bawah tekanan maksimum.
J: Penjana diesel yang berjalan pada beban rendah mengumpul bahan api dan karbon yang tidak terbakar dalam sistem ekzos. Menggunakan beban penuh membakar mendapan ini, mengekalkan kecekapan enjin, mencegah kebakaran ekzos, dan mencegah kemerosotan mekanikal jangka panjang penyuntik bahan api.
J: Unit yang dipasang di rak meniru cabutan kuasa yang tepat dan ekzos haba pelayan sebenar. Kawalan kelajuan kipas boleh ubah melaraskan aliran udara (CFM) agar sepadan dengan jangkaan Delta-T tertentu, mengesahkan prestasi unit CRAH dan struktur pembendungan lorong panas/sejuk.
