Gangguan pusat data membawa akibat kewangan dan reputasi yang teruk. Infrastruktur kuasa dan penyejukan yang belum diuji adalah punca utama di sebalik kegagalan bencana ini. Pengurus kemudahan sering bergantung pada ujian peringkat komponen semasa fasa pentauliahan awal. Walau bagaimanapun, jurang yang besar wujud antara pemeriksaan peralatan terpencil dan kesediaan operasi dunia sebenar. Menggunakan peralatan IT secara langsung tanpa mengesahkan tindak balas kemudahan terhadap beban puncak dan sementara memperkenalkan risiko yang tidak boleh diterima. Anda tidak mampu untuk menemui kesesakan penyejukan atau kegagalan penyegerakan penjana selepas pelayan disiarkan secara langsung.
Untuk merapatkan jurang ini, jurutera melaksanakan ujian bank beban pusat data . Proses ini berfungsi sebagai kaedah muktamad untuk Ujian Sistem Bersepadu (IST), juga dikenali sebagai Pentauliahan Tahap 5. Ia membolehkan pengendali mensimulasikan beban IT kompleks dengan selamat di seluruh kemudahan. Dengan menggunakan haba sintetik dan cabutan elektrik, anda mengesahkan lebihan, sistem sandaran ujian tekanan dan membuktikan daya tahan sistem secara keseluruhan. Ini memastikan infrastruktur mengendalikan operasi harian dan kegagalan kecemasan secara tiba-tiba sebelum pelayan pengeluaran tunggal tiba.
Pengesahan Komprehensif: Bank beban adalah wajib untuk Ujian Sistem Bersepadu (IST) Tahap 5, secara serentak menekankan sistem elektrik, HVAC dan sandaran di bawah beban sintetik yang terkawal.
Konfigurasi Menentukan Ketepatan: Pilihan antara bank beban yang dipasang di rak, berdiri di lantai, rintangan dan reaktif secara langsung memberi kesan kepada kesahihan ujian, terutamanya untuk penilaian aliran udara dan gelung penyejukan.
Kebolehpercayaan Kitaran Hayat: Di luar pentauliahan awal, ujian bank beban rutin adalah penting untuk mengesahkan dan menyelenggara sistem kuasa sepanjang jangka hayat operasi kemudahan.
Pengurangan Risiko: Ujian ketat mengenal pasti titik tunggal kegagalan, kelemahan tindak balas sementara dan pelanggaran pembendungan haba sebelum penggunaan pelayan secara langsung.
Penyumberan Strategik: Memutuskan antara menyewa dan membeli bank beban pusat data bergantung pada kekerapan ujian, skala kemudahan dan keupayaan penyelenggaraan jangka panjang.
Jadual Kandungan
Ujian Sistem Bersepadu Tahap 5 mengesahkan bahawa keseluruhan kemudahan boleh beroperasi dengan pasti di bawah beban reka bentuk penuh dan keadaan kegagalan. Pengujian mesti mengesahkan prestasi sistem semasa gangguan utiliti, kegagalan redundansi dan senario penyelenggaraan sambil mengekalkan kuasa yang stabil dan keadaan penyejukan.
Ujian beban sintetik menyediakan cara yang selamat dan terkawal untuk mensimulasikan kuasa IT sebenar dan permintaan haba. Tidak seperti pelayan langsung, bank beban membenarkan jurutera menggunakan beban yang tepat dan berulang tanpa membahayakan peralatan operasi. Ini membolehkan ujian beban penuh sistem elektrik dan penyejukan sebelum kemudahan itu beroperasi.
Ujian beban hendaklah diteruskan sepanjang kitaran hayat kemudahan. Ujian tetap membantu mengenal pasti isu peralatan penuaan seperti kemerosotan penjana, kehilangan kapasiti bateri UPS dan penurunan prestasi sistem penyejukan. Ujian beban sintetik rutin menyokong penyelenggaraan pencegahan, mengesahkan kebolehpercayaan dan menyediakan bukti yang didokumenkan tentang kesediaan operasi yang berterusan.
Pengesahan elektrik membentuk tulang belakang pentauliahan kemudahan. Anda mesti menekankan setiap komponen dalam rantaian kuasa dari pencawang utiliti ke pengedaran peringkat rak.
Sistem UPS memerlukan ujian beban penuh untuk mengesahkan masa jalan bateri, prestasi nyahcas dan pemindahan kuasa yang lancar. Beban sintetik mengesahkan bahawa sistem pintasan dan peralihan penyongsang beroperasi dengan betul tanpa mengganggu kuasa kritikal.
Ujian beban memastikan penjana diesel beroperasi dengan cekap dan menghalang isu seperti tindanan basah yang disebabkan oleh pemuatan yang tidak mencukupi. Beban sintetik juga mengesahkan prestasi Suis Pemindahan Automatik, penyegerakan penjana dan keupayaan untuk mengendalikan perubahan permintaan kuasa secara tiba-tiba.
Persekitaran pengkomputeran berketumpatan tinggi memerlukan pengesahan laluan bas, PDU dan sistem elektrik arus tinggi di bawah beban maksimum. Ujian sintetik digabungkan dengan pemeriksaan haba membantu mengenal pasti risiko terlalu panas, penurunan voltan dan sambungan elektrik yang lemah.
Sistem penyejukan mesti diuji untuk memastikan ia boleh mengeluarkan haba yang dihasilkan oleh peralatan IT. Beban sintetik mensimulasikan keadaan terma sebenar dan mengesahkan prestasi penyejuk, menara penyejuk, unit CRAC, pam dan kipas.
Beban sintetik menjana keluaran haba yang realistik untuk menguji loji penyejukan yang lengkap. Jurutera menilai kapasiti penyejukan, kestabilan suhu, dan tindak balas peralatan semasa perubahan keadaan terma.
Ujian beban penuh mengesahkan keseimbangan aliran udara dan keberkesanan pembendungan. Jurutera mengenal pasti aliran udara pintasan, titik panas dan isu tekanan sambil mengoptimumkan kelajuan kipas dan pengagihan aliran udara untuk mengekalkan suhu rak yang betul.
Kemudahan moden semakin bergantung pada campuran tenaga yang kompleks, termasuk suria, angin dan microgrid tempatan.
Mengintegrasikan sumber tenaga boleh diperbaharui memperkenalkan cabaran kualiti kuasa. Beban sintetik mensimulasikan permintaan elektrik untuk menguji kestabilan dan keupayaan perkongsian beban mikrogrid. Anda mesti mengesahkan tindak balas sementara apabila tatasusunan suria tiba-tiba menjatuhkan output disebabkan oleh litupan awan. Pengujian memastikan sistem storan tenaga bateri (BESS) atau penjana tradisional segera mengatasi kelemahan, mengekalkan frekuensi dan voltan yang stabil untuk beban IT yang kritikal. Ujian kepulauan membuktikan kemudahan itu boleh memutuskan sambungan dari grid utiliti utama dan beroperasi secara autonomi pada microgridnya tanpa menjatuhkan beban kritikal.
Memilih profil elektrik yang betul adalah penting untuk simulasi yang tepat. Anda mesti memadankan peralatan ujian dengan ciri beban yang dijangkakan bagi kemudahan tersebut.
Unit rintangan mensimulasikan kuasa aktif tulen. Mereka menguji sistem pada faktor kuasa 1.0, menukar tenaga elektrik sepenuhnya kepada haba. Ini sesuai untuk menguji sistem penyejukan, masa jalan bateri UPS dan kapasiti penjana asas. Unit reaktif memperkenalkan induktor atau kapasitor. Mereka menguji kuasa ketara (kVA), biasanya pada faktor kuasa ketinggalan 0.8. Ini mensimulasikan cabutan elektrik kompleks beban motor, transformer dan bekalan kuasa pelayan yang lebih lama.
Gunakan unit perintang apabila matlamat utama anda ialah pengesahan haba atau menguji peralatan IT moden yang diperbetulkan faktor kuasa. Pilih unit reaktif apabila menjalankan sistem UPS yang besar atau menguji kapasiti alternator penjana sandaran. Banyak protokol IST yang komprehensif memerlukan gabungan kedua-duanya untuk menekankan sepenuhnya infrastruktur elektrik. Unit rintangan/reaktif gabungan membolehkan jurutera melaraskan faktor kuasa secara dinamik semasa ujian.
Peletakan fizikal menentukan ketepatan aliran udara dan ujian haba. Menggunakan faktor bentuk yang salah akan membatalkan data prestasi penyejukan.

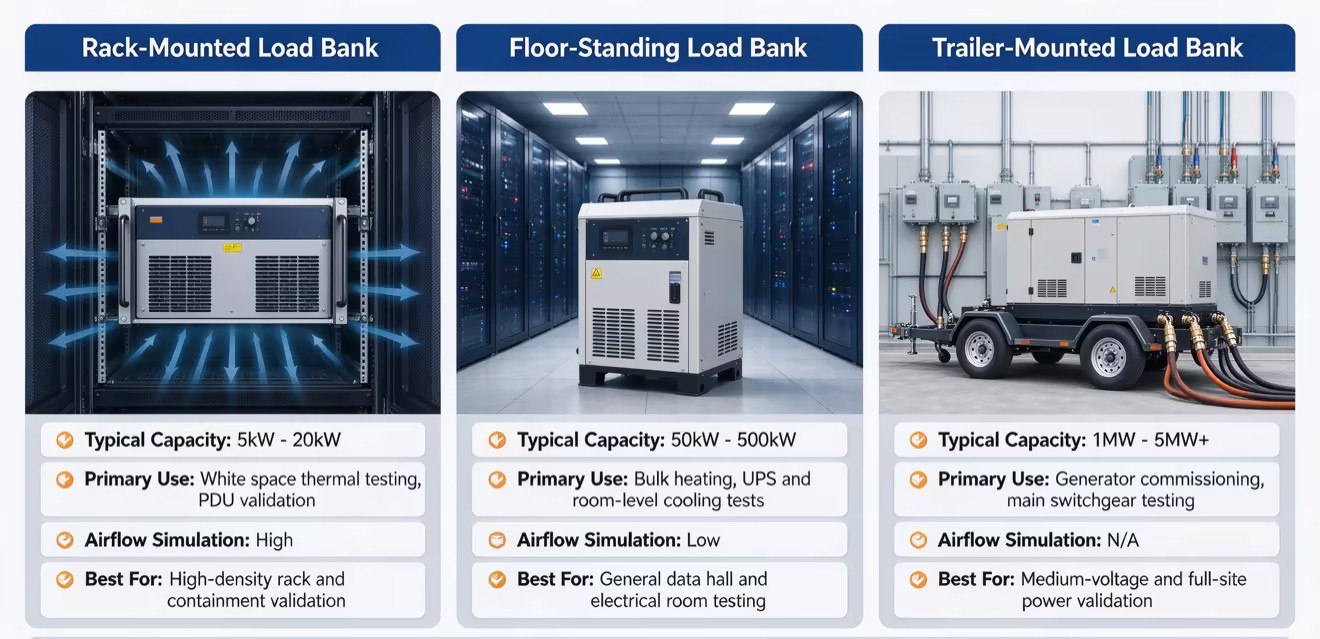

Unit 19 inci ini dipasang terus ke dalam kabinet pelayan. Mereka menyediakan simulasi haba dan aliran udara yang sangat tepat, setempat. Unit rak meniru corak ekzos tepat peralatan IT. Ia penting untuk mengesahkan pembendungan lorong panas/sejuk, PDU aras rak dan ukuran Delta-T yang tepat merentasi ruang putih. Jika anda sedang menguji reka bentuk rak berketumpatan tinggi 40kW, anda mesti menggunakan unit yang dipasang di rak untuk membuktikan sistem pembendungan boleh mengendalikan ketumpatan haba setempat.
Unit mudah alih bersaiz sederhana menawarkan ujian beban pukal. Mereka biasanya digunakan dalam dewan data atau bilik elektrik. Walaupun ia menghasilkan haba dan tarikan elektrik yang ketara, ia tidak mensimulasikan aliran udara paras rak dengan tepat. Ia paling sesuai digunakan untuk menekankan pengagihan kuasa pukal, sistem UPS, dan kapasiti penyejukan peringkat bilik keseluruhan. Jurutera sering menggunakan unit ini untuk menggunakan beban haba garis dasar ke bilik sebelum menala halus dengan unit yang dipasang di rak.
Unit luaran berbilang megawatt digunakan di luar kemudahan. Mereka menyambung terus ke suis atau penjana utama. Unit besar ini digunakan untuk pentauliahan penjana awal, ujian voltan sederhana, dan mengesahkan pencawang utiliti sebelum pendawaian kemudahan dalaman selesai. Mereka menggunakan kabel camlok tugas berat untuk mengendalikan beribu-ribu amp dengan selamat.
Saiz yang tepat menghalang ujian yang kurang dan kerosakan peralatan. Anda mesti mengira jumlah kapasiti yang diperlukan berdasarkan kW atau kVA reka bentuk maksimum kemudahan.
Jangan bergantung pada satu unit besar untuk ruang putih. Sebaliknya, gunakan berbilang unit rangkaian untuk memuatkan kemudahan. Pendekatan modular ini membolehkan anda mengagihkan haba secara sama rata ke seluruh dewan data, dengan tepat mencerminkan persekitaran pelayan yang berpenduduk penuh. Unit rangkaian boleh dikawal dari antara muka tunggal, membenarkan langkah beban yang tepat dan disegerakkan. Apabila membuat saiz, sentiasa ambil kira reka bentuk redundansi N+1 atau 2N. Anda mesti mempunyai beban sintetik yang mencukupi untuk menolak sistem utama kepada 100% sambil mengesahkan sistem berlebihan kekal dalam siap sedia.
Menggunakan beban dengan betul adalah sama pentingnya dengan beban itu sendiri. Lambakan kapasiti 100% ke sistem sejuk adalah berbahaya dan memberikan data diagnostik yang lemah.
Jurutera mesti mengenakan beban secara berperingkat untuk memantau kestabilan sistem. Pendekatan tambahan ini dengan selamat mengenal pasti titik lemah sebelum kegagalan bencana berlaku. Prosedur medan standard mengikut urutan yang ketat:
Sapukan beban 25% dan tahan selama 30 minit. Sahkan kestabilan voltan awal dan pengaktifan sistem penyejukan.
Naikkan kepada 50% beban dan tahan selama 1 jam. Pantau suhu bateri UPS dan haba ekzos penjana.
Naikkan kepada 75% beban dan tahan selama 2 jam. Lakukan imbasan termografi inframerah pada semua panel elektrik dan sambungan busway.
Naikkan kepada 100% beban dan tahan selama 4 hingga 8 jam. Sahkan kapasiti penyejukan maksimum dan Delta-T di semua lorong pembendungan.
Setelah kestabilan keadaan mantap terbukti, anda mesti menguji tindak balas sementara. Ini melibatkan penggunaan langkah beban besar secara tiba-tiba. Anda mungkin menurunkan beban daripada 100% kepada 50% serta-merta, atau melonjakkannya daripada 25% kepada 75%. Ujian sementara mengesahkan masa tindak balas pengawal selia voltan pada penjana. Ia membuktikan bahawa VFD sistem penyejukan boleh mempercepatkan atau memperlahankan pam air sejuk dengan pantas untuk memadankan anjakan terma secara tiba-tiba. Jika voltan penjana turun terlalu rendah semasa lonjakan sementara, peralatan IT hiliran akan but semula. Ujian sementara mengenal pasti isu penalaan gabenor dan pengawal selia ini.
Pusat data tidak beroperasi pada beban statik. Permintaan kuasa berubah-ubah berdasarkan trafik pengguna, jadual sandaran dan kitaran pengiraan.
Perisian ujian lanjutan memprogramkan beban sintetik untuk meniru turun naik ini. Jurutera mencipta profil dinamik yang mereplikasi keluk beban harian, mingguan dan bulanan biasa. Ini dengan tepat mengukur aliran penggunaan kuasa dan kecekapan sistem penyejukan dalam tempoh yang panjang. Pemprofilan dinamik membantu menala sistem automasi kemudahan. Ia memastikan penyejuk dan pam beroperasi pada kecekapan puncak semasa hari trafik tinggi dan malam trafik rendah. Dengan mensimulasikan kitaran pengiraan 24 jam, pengurus kemudahan boleh mengoptimumkan Keberkesanan Penggunaan Kuasa (PUE) mereka sebelum disiarkan secara langsung.
Pengujian tidak bermakna tanpa dokumentasi yang rapi. Anda mesti membuktikan kemudahan itu berfungsi seperti yang direka.
Skrip pentauliahan mesti sejajar dengan piawaian industri, seperti garis panduan ASHRAE TC 9.9 untuk sampul haba dan keperluan pensijilan Uptime Institute Tier. Anda mesti menangkap data resolusi tinggi semasa ujian. Ini termasuk penurunan voltan, variasi frekuensi dan pembezaan suhu. Data ini membentuk garis dasar untuk manual operasi kemudahan. Ia memberikan bukti yang tidak dapat dinafikan kepada pihak berkepentingan dan penyewa bahawa infrastruktur memenuhi toleransi kesalahan yang direka bentuk dan metrik prestasi. Perisian pengelogan data automatik menangkap metrik ini pada selang subsaat, memberikan pandangan terperinci prestasi sistem semasa peristiwa failover.
Membeli bank beban memerlukan pelaburan pendahuluan yang tinggi tetapi menyediakan ketersediaan segera untuk organisasi yang mempunyai keperluan pentauliahan yang kerap. Penyewaan menukarkan kos kepada perbelanjaan operasi, menjadikannya sesuai untuk ujian sekali-sekala, naik taraf atau projek penyelenggaraan sambil mengelakkan susut nilai aset.
Memiliki bank beban memerlukan ruang penyimpanan, penentukuran tetap, penyelenggaraan dan pengurusan pengangkutan yang kompleks. Pembekal sewaan biasanya mengendalikan servis peralatan, penentukuran, penghantaran, pengkabelan dan pengalihan keluar, mengurangkan beban kerja operasi dan membenarkan kemudahan menggunakan peralatan yang diuji hanya apabila diperlukan.
Gunakan rangka kerja berikut untuk membimbing strategi perolehan anda berdasarkan profil operasi kemudahan anda.
Profil Operasi | Kekerapan Ujian | Strategi Disyorkan | Faedah Utama |
|---|---|---|---|
Hiperskala / Binaan Berterusan | Mingguan / Bulanan | Belian | Ketersediaan segera, penggunaan aset jangka panjang. |
Pembekal Colocation | Pelancaran Suku Tahun / Berperingkat | Hibrid (Unit rak sendiri, sewa unit luaran yang besar) | Mengimbangi ketangkasan ujian setempat dengan skala ujian pukal. |
Kemudahan Perusahaan / Bujang | Pentauliahan Tahunan / Sekali sahaja | Sewa | Sifar penyelenggaraan overhed, mengekalkan modal. |
Ujian bank beban pusat data bukanlah perbelanjaan pilihan. Ia adalah pelaburan pengurangan risiko kritikal yang penting untuk membuktikan kebolehpercayaan kemudahan dan mengekalkan sistem kuasa. Melangkau Tahap 5 IST mengundang gangguan bencana dan kegagalan terma sebaik sahaja pelayan langsung digunakan. Apabila memilih rakan kongsi ujian atau vendor peralatan, utamakan ketepatan alatan simulasi mereka, ciri keselamatan yang teguh dan keupayaan pengelogan data resolusi tinggi.
Audit skrip pentauliahan Tahap 5 semasa anda untuk memastikan ia memberi mandat 100% ujian beban reka bentuk dan senario tindak balas sementara.
Rujuk dengan jurutera mekanikal untuk memetakan penempatan beban sintetik anda terus ke model dinamik bendalir pengiraan (CFD) kemudahan anda.
Periksa penjana sandaran sedia ada anda dan jadualkan pembakaran kapasiti penuh untuk menghapuskan tindanan basah terkumpul.
Semak kekangan logistik tapak anda, termasuk kapasiti dok pemuatan dan had lif kargo, sebelum memuktamadkan perolehan peralatan.
J: IST, atau Pentauliahan Tahap 5, ialah fasa ujian terakhir sebelum kemudahan disiarkan secara langsung. Ia mengesahkan bahawa semua sistem mekanikal, elektrikal dan kawalan beroperasi secara kohesif di bawah beban reka bentuk penuh. Ia memastikan sistem sandaran, seperti penjana dan unit UPS, bertindak balas dengan betul kepada kegagalan utiliti simulasi dan tekanan terma.
J: Saiz adalah berdasarkan kepada penarafan kW atau kVA reka bentuk maksimum kemudahan. Jurutera mengira jumlah beban IT yang dijangkakan ditambah kuasa yang diperlukan untuk sistem penyejukan dan tambahan. Berbilang unit rangkaian sering digunakan untuk memuatkan kemudahan secara berperingkat sehingga kapasiti 100%.
J: Unit yang dipasang di rak dipasang terus ke dalam kabinet pelayan, meniru dengan tepat corak ekzos haba dan aliran udara peralatan IT sebenar dengan tepat. Unit berdiri lantai memberikan haba pukal tetapi tidak dapat mengesahkan pembendungan lorong panas/sejuk atau pembezaan suhu paras rak dengan tepat.
A: Ujian hendaklah dilakukan sekurang-kurangnya setiap tahun. Ujian rutin menghalang tindanan basah dalam penjana diesel, mengesahkan kesihatan bateri UPS, dan memastikan infrastruktur penyejukan yang semakin tua masih boleh mengendalikan beban terma puncak tanpa mempertaruhkan pelayan pengeluaran langsung.
A: Ya. Unit rintangan menjana haba yang boleh diukur (BTU) yang tepat untuk menekankan gelung air sejuk dan unit CRAC. Mereka juga menarik amperage tinggi yang berterusan untuk mengesahkan laluan bas atas, PDU dan kotak paip yang direka untuk rak pengiraan berketumpatan tinggi.
A: Unit rintangan menguji kuasa aktif tulen (kW) pada faktor kuasa 1.0, menukar tenaga sepenuhnya kepada haba. Unit reaktif menguji kuasa ketara (kVA) pada faktor kuasa ketinggalan (biasanya 0.8), mensimulasikan tarikan elektrik kompleks beban motor dan bekalan kuasa yang lebih lama.
J: Keselamatan memerlukan pematuhan ketat pada sempadan kilat arka dan saiz kabel yang betul. Peralatan mesti menampilkan penutupan suhu berlebihan automatik dan penderia kehilangan aliran udara. Hanya kakitangan bertauliah harus menjalankan ujian untuk menguruskan kebakaran yang teruk dan bahaya elektrik yang berkaitan dengan beban berbilang megawatt.
